Panduan
Cara Membangun CRM Custom: Panduan Langkah
Kebanyakan implementasi CRM gagal bukan karena software-nya jelek, tapi karena software itu dibangun untuk bisnis orang lain.
Kamu udah coba Salesforce. Udah coba HubSpot. Mungkin bahkan pernah nekat nge-hack Notion jadi CRM pakai formula dan doa. Dan setiap kali, masalahnya sama: kamu harus membengkokkan proses sales-mu supaya cocok dengan asumsi orang lain tentang cara jualan yang “benar”.
Ini yang kami pelajari setelah membangun sistem CRM untuk perusahaan logistik, platform kesehatan, dan layanan B2B: CRM custom bukan soal punya lebih banyak fitur—tapi soal punya fitur yang tepat untuk cara tim kamu benar-benar berjualan.
Panduan ini membahas cara membangun CRM custom, langkah demi langkah. Nggak ada teori berlebihan. Langsung ke proses yang terbukti berhasil.
Kenapa Bangun Custom, Bukan Beli?
Kami udah bahas analisis lengkap build-vs-buy di panduan CRM software. Versi singkatnya:
Bangun custom kalau:
- Proses sales kamu memang unik (bukan cuma “kita beda” yang semu—benar-benar unik)
- Kamu butuh integrasi mendalam dengan sistem internal yang nggak bisa diselesaikan API biasa
- Biaya per-seat mulai membengkak seiring tim berkembang
- Kepemilikan data dan kepatuhan regulasi itu penting (kesehatan, keuangan, pemerintahan)
- Tool yang ada memaksa tim kamu pakai workaround yang bikin lambat
Tetap pakai off-the-shelf kalau:
- Proses kamu mengikuti pipeline standar
- Tim sales-mu kurang dari 10 orang
- Kamu butuh sistem jalan minggu ini, bukan kuartal ini
Kalau kamu masih baca sampai sini, kemungkinan besar kamu udah mentok pakai CRM paket. Yuk bangun.

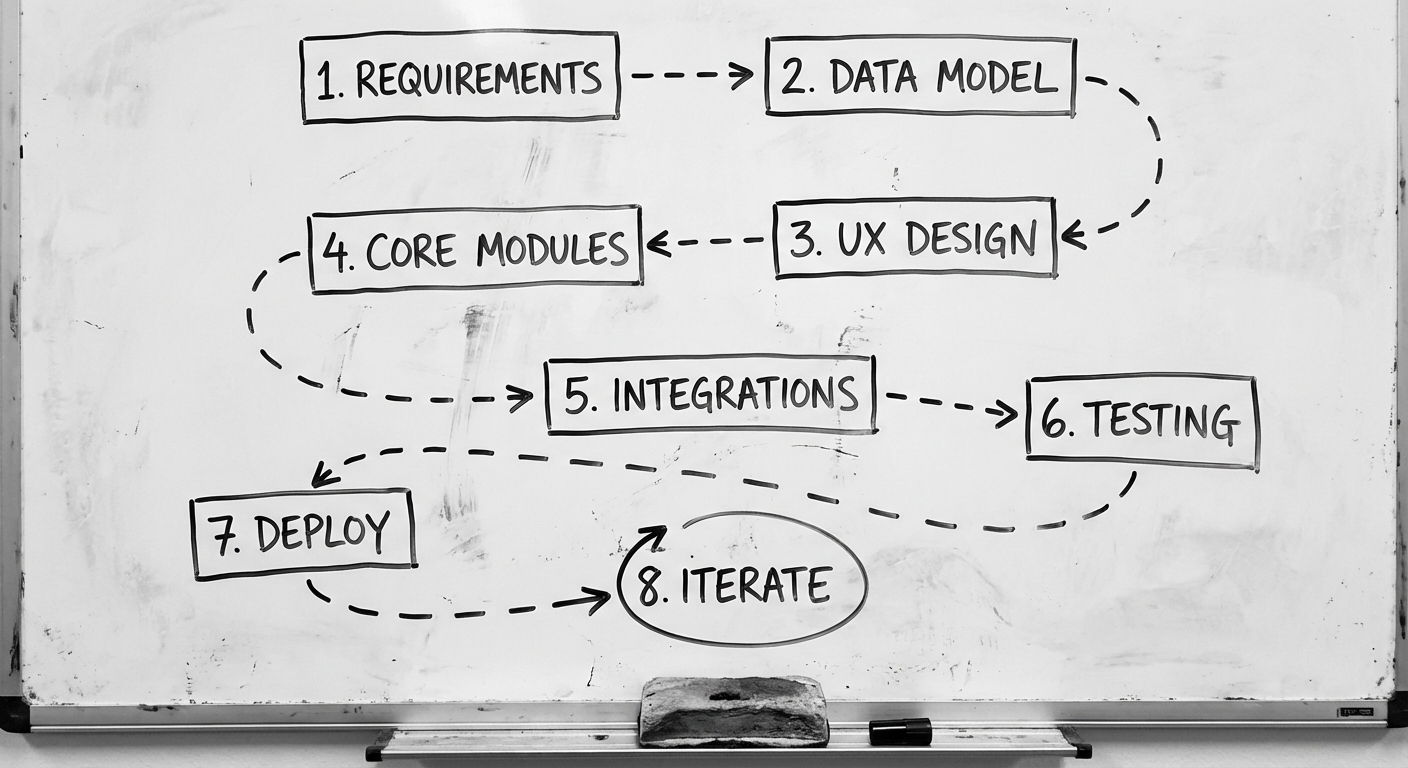

8 Langkah Membangun CRM Custom
Ini proses yang sama dengan yang kami pakai di proyek pengembangan software custom, diadaptasi khusus untuk CRM.
Langkah 1: Pengumpulan Kebutuhan (Minggu 1-2)
Di sinilah kebanyakan proyek CRM salah langkah. Bukan karena tim skip requirements—tapi karena mereka mengumpulkan requirements yang salah.
Jangan mulai dari fitur. Mulai dari pertanyaan ini:
- Siapa yang pakai CRM? Sales rep, account manager, support, manajemen—masing-masing butuh hal berbeda
- Seperti apa proses sales kamu sebenarnya? Petakan dari ujung ke ujung, termasuk bagian yang berantakan
- Data apa yang kamu track hari ini? Spreadsheet, email thread, catatan di WhatsApp—audit semuanya
- Keputusan apa yang diambil manajemen dari data CRM? Ini menentukan lapisan reporting
- Sistem apa yang harus terhubung dengan CRM? Akuntansi, email, project management, billing
Output dari langkah ini bukan daftar fitur—tapi peta workflow. Setiap fitur yang kamu bangun nanti harus bisa dilacak balik ke workflow nyata.
Deliverable: Dokumen peta workflow dengan role pengguna, alur data, dan titik integrasi.
Langkah 2: Pemodelan Data (Minggu 2-3)
Data model adalah kerangka CRM-mu. Salah di sini, kamu bakal merasakannya bertahun-tahun.

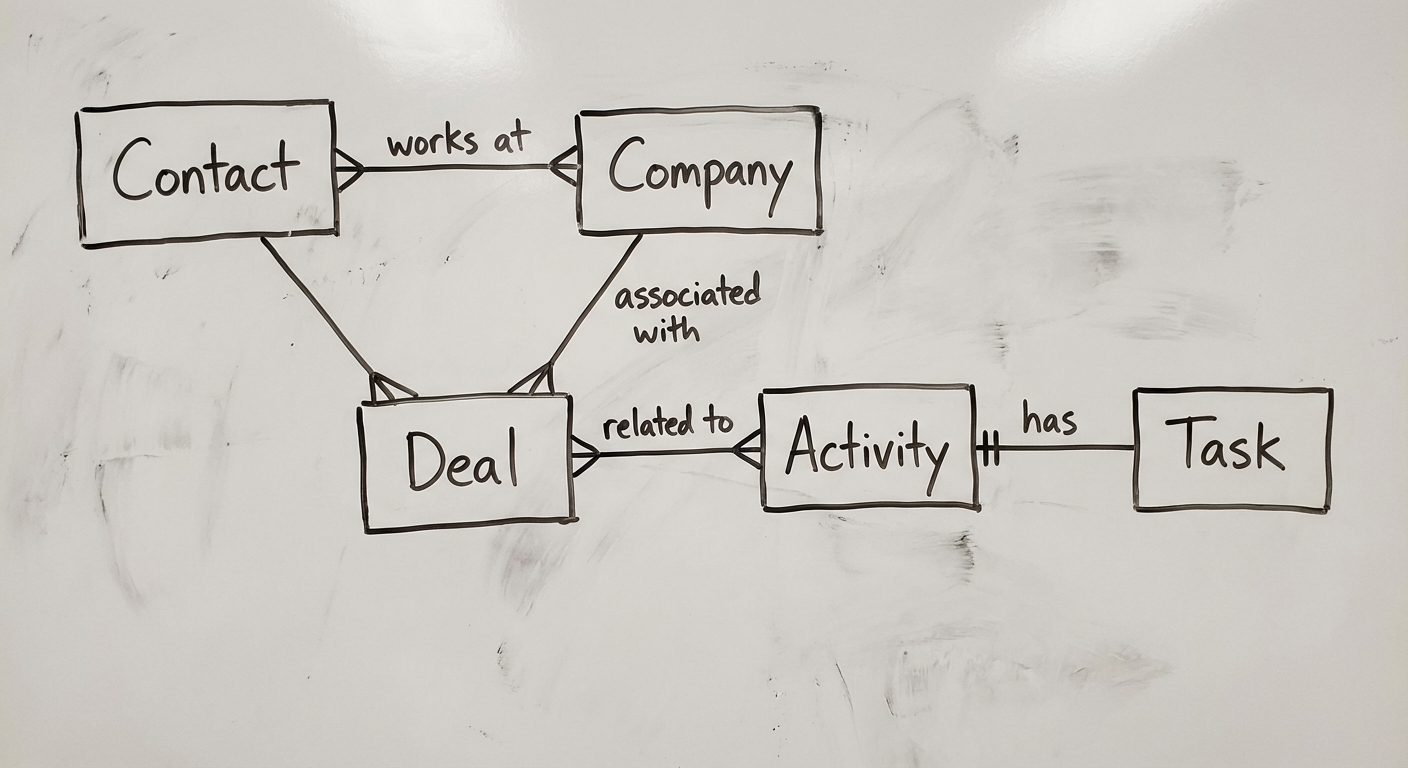

Entitas inti di kebanyakan sistem CRM:
- Kontak — Orang-orang yang berinteraksi denganmu
- Perusahaan/Organisasi — Grup tempat kontak berada
- Deal/Peluang — Aktivitas yang menghasilkan revenue, dengan tahapan
- Aktivitas — Telepon, email, meeting, catatan yang terikat ke kontak atau deal
- Pipeline — Tahapan yang dilalui deal
- Custom field — Data yang unik untuk bisnismu
Keputusan penting di tahap ini:
- Relasional vs. document-based? Kebanyakan CRM paling cocok pakai database relasional (PostgreSQL). Document store (MongoDB) lebih fleksibel tapi bikin reporting lebih rumit
- Multi-tenancy? Dibangun untuk satu organisasi atau mau dijual sebagai SaaS?
- Audit trail? Di industri teregulasi, kamu perlu melacak setiap perubahan di setiap record
Desain untuk extensibility. CRM-mu akan berevolusi. Bangun data model supaya menambah field atau entitas baru nggak perlu restrukturisasi database.
Langkah 3: Desain UX (Minggu 3-5)
Adopsi CRM hidup atau mati di UX. Kalau tim sales-mu harus klik enam kali buat log satu telepon, mereka bakal balik ke spreadsheet.
Prioritas desain untuk CRM:
- Kecepatan di atas keindahan — Sales rep peduli input data cepat, bukan animasi
- Minimal klik untuk log aktivitas — Log telepon satu klik, inline editing, keyboard shortcut
- Dashboard-first — Layar utama harus menjawab “apa yang harus aku kerjakan sekarang?”
- Mobile-ready — Tim sales lapangan perlu update deal dari HP
- Tampilan berdasarkan role — Rep lihat pipeline-nya. Manager lihat tim. Eksekutif lihat forecast
Pro tip: Ikuti tim sales-mu selama sehari sebelum desain apa pun. Perhatikan di mana mereka buang waktu. Itu brief desainmu.
Langkah 4: Bangun Modul Inti (Minggu 5-10)
Sekarang waktunya bangun. Mulai dengan modul-modul ini, urut:
Modul 1: Manajemen Kontak & Perusahaan Fondasi. Operasi CRUD untuk kontak dan perusahaan dengan search, filter, dan tagging. Selesaikan ini dulu sebelum lanjut.
Modul 2: Pipeline & Manajemen Deal Pipeline visual (gaya Kanban), tahapan deal, bobot probabilitas, dan tracking nilai. Ini jantung dari CRM mana pun.
Modul 3: Tracking Aktivitas Log telepon, tracking email, catatan meeting, penugasan task. Setiap interaksi dengan kontak harus satu klik dari record mereka.
Modul 4: Reporting & Dashboard Nilai pipeline, tingkat konversi, metrik aktivitas, akurasi forecast. Bangun laporan yang menjawab pertanyaan nyata, bukan dashboard kosmetik.
Modul 5: Manajemen User & Izin Akses Role-based access control. Sales rep lihat deal mereka. Manager lihat timnya. Admin lihat semuanya.
Bangun secara vertical slice, bukan horizontal layer. Kirim modul pipeline yang berfungsi sebelum menyempurnakan search kontak. User sungguhan testing fitur sungguhan mengalahkan prototipe cantik kapan pun.
Langkah 5: Integrasi (Minggu 8-12)
CRM yang nggak terhubung ke tool lain cuma spreadsheet keren. Rencanakan integrasi dari hari pertama, bangun setelah modul inti stabil.
Integrasi CRM yang umum:
| Integrasi | Tujuan | Kompleksitas |
|---|---|---|
| Email (Gmail/Outlook) | Auto-log email, kirim dari CRM | Sedang |
| Kalender | Jadwal meeting, sync event | Rendah |
| Akuntansi (Jurnal/Accurate) | Sync invoice, status pembayaran | Tinggi |
| Marketing (Mailchimp/WhatsApp API) | Sync kontak, tracking campaign | Sedang |
| Telepon/VoIP (Twilio) | Click-to-call, rekaman panggilan | Sedang |
| Project Management (ClickUp/Jira) | Convert deal jadi project | Rendah |
| Website (form, chat) | Tangkap lead otomatis | Rendah |
Tips arsitektur integrasi: Pakai message queue (seperti RabbitMQ atau AWS SQS) antara CRM dan sistem eksternal. Ini memisahkan sistem supaya API yang lambat nggak membekukan CRM-mu.
Langkah 6: Testing (Minggu 10-13)
Testing CRM beda dari testing aplikasi biasa karena data yang salah berdampak langsung ke revenue.
Yang harus di-test secara menyeluruh:
- Integritas data — Deteksi duplikat, logika merge, validasi field
- Kalkulasi pipeline — Nilai berbobot, durasi tahapan, conversion rate
- Batasan permission — Bisa nggak rep lihat kontak rep lain? Seharusnya nggak
- Akurasi sync email — Apakah email terpasang ke kontak yang tepat?
- Performa di bawah beban — 10.000 kontak beda jauh dari 100.000
- Pengalaman mobile — Test di device asli, bukan cuma emulasi browser
User acceptance testing (UAT): Minta 2-3 sales rep pakai CRM untuk satu minggu sungguhan dengan deal sungguhan. Feedback mereka lebih berharga dari 100 jam QA.
Langkah 7: Deployment & Migrasi Data (Minggu 13-14)
Deployment straightforward. Migrasi data adalah tempat proyek biasa tersandung.
Checklist migrasi:
- Audit data sumber — Apa isi sistem lama? Mana yang sampah?
- Bersihkan sebelum migrasi — Deduplikasi, standarisasi format, hapus record mati
- Mapping field — Field sistem lama → field sistem baru, dengan aturan transformasi
- Dry run — Migrasi ke staging dulu. Verifikasi jumlah, spot-check record
- Rencana go-live — Pilih hari aktivitas rendah. Siapkan rollback
Parallel running: Biarkan sistem lama tetap bisa diakses (read-only) selama 2-4 minggu setelah go-live. Tim pasti perlu referensi data historis.
Langkah 8: Iterasi Berdasarkan Penggunaan Nyata (Berkelanjutan)
CRM kamu di hari peluncuran itu versi 0.1. Produk yang sesungguhnya muncul setelah tim kamu memakainya selama 3-6 bulan.**
Prioritas pasca-peluncuran:
- Tracking metrik adopsi — Daily active user, fitur yang dipakai, tingkat kelengkapan input data
- Sesi feedback mingguan — Singkat (15 menit) dengan power user
- Quick wins dulu — Perbaiki gangguan kecil sebelum bangun fitur baru
- Review kuartalan — Proses sales berevolusi. CRM-mu harus ikut berevolusi
Memilih Tech Stack
Tech stack harus cocok dengan kemampuan tim dan kebutuhan skalamu. Ini yang berhasil untuk kebanyakan CRM:
Frontend:
- React atau Next.js — Berbasis komponen, ekosistem besar, mudah cari developer
- Tailwind CSS — Styling cepat tanpa bertarung dengan CSS framework
Backend:
- Node.js (Express/Fastify) atau Python (Django/FastAPI) — Dua-duanya bagus. Pilih yang tim kamu kuasai
- GraphQL — Berguna untuk relasi data CRM yang kompleks. REST juga bisa
Database:
- PostgreSQL — Pilihan default. Relasional, robust, excellent untuk data CRM
- Redis — Untuk caching tampilan pipeline dan session management
Infrastruktur:
- AWS atau GCP — Managed service mengurangi beban operasional
- Docker + CI/CD — Deployment konsisten dari hari pertama
Jangan over-engineer. CRM untuk 50 user nggak butuh microservices. Mulai monolitik. Pecah nanti kalau ada alasan.

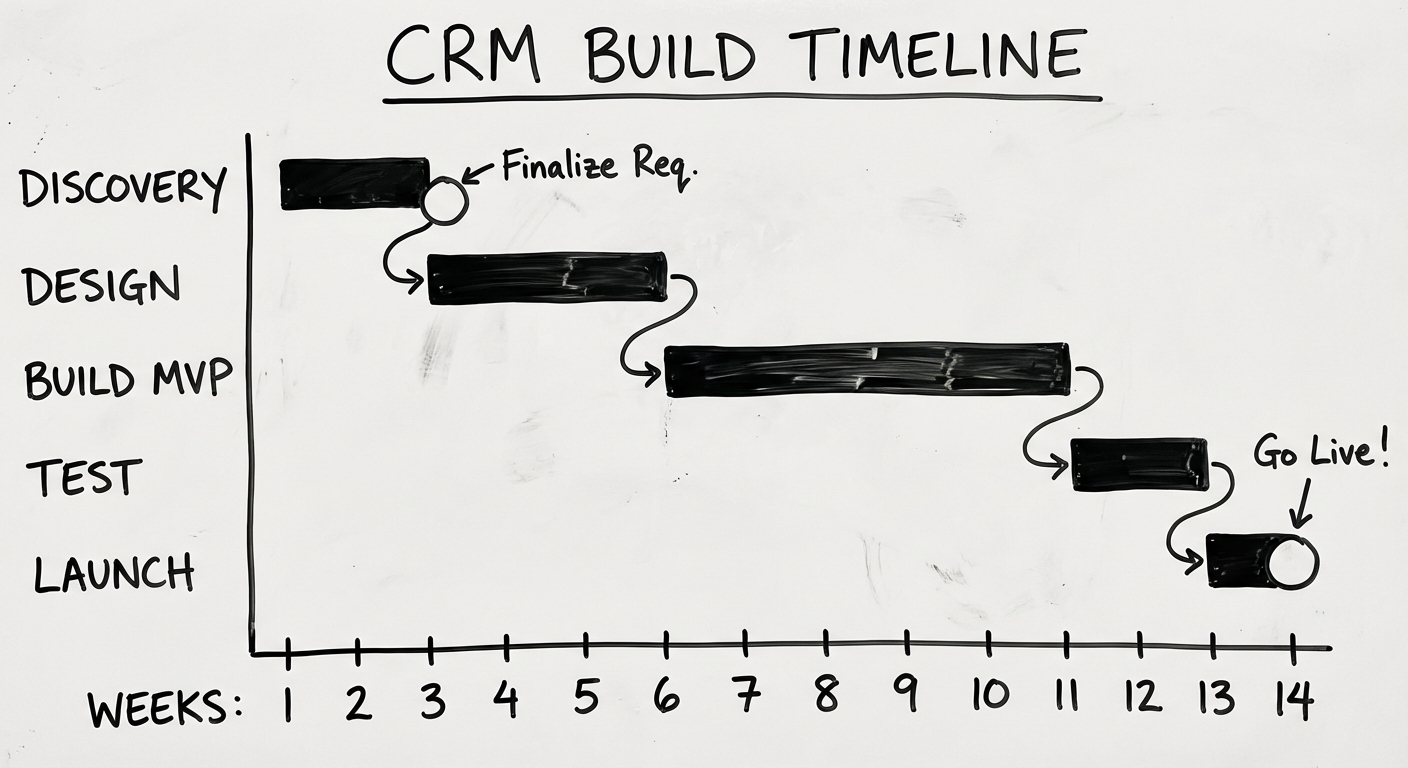

Timeline & Biaya
Timeline realistis untuk MVP CRM:
| Fase | Durasi | Fokus |
|---|---|---|
| Discovery & Desain | 3-4 minggu | Requirements, data model, UX |
| Build Inti | 6-8 minggu | Modul 1-5 |
| Integrasi & Testing | 4-5 minggu | Koneksi, QA, UAT |
| Deployment & Migrasi | 1-2 minggu | Go-live, transfer data |
| Total MVP | 14-19 minggu |
Kisaran biaya (pasar Indonesia, 2026):
- CRM sederhana (kontak, pipeline, reporting dasar): Rp 200-500 juta
- CRM menengah (+ integrasi, automasi, mobile): Rp 500 juta - 1 miliar
- CRM enterprise (multi-tim, analytics lanjutan, platform API): Rp 1-2,5 miliar+
Biaya berkelanjutan: Anggarkan 15-20% dari biaya build per tahun untuk maintenance, hosting, dan iterasi.
Hitungan yang penting: Kalau tim 20 orang bayar Rp 3 juta/seat/bulan untuk Salesforce, itu Rp 720 juta/tahun. CRM custom Rp 500 juta balik modal dalam waktu kurang dari setahun—dan kamu punya asetnya.

Kesalahan Umum (dan Cara Menghindarinya)
1. Membangun Salesforce dari nol Kamu nggak membangun platform untuk ribuan perusahaan. Kamu membangun tool untuk perusahaanMU. Tahan godaan feature bloat.
2. Melompati peta workflow Langsung ke “kita butuh tampilan pipeline” tanpa memetakan proses sales yang sebenarnya = jaminan rework.
3. Mengabaikan mobile dari awal Meretrofit mobile ke CRM yang desktop-first itu menyakitkan dan mahal. Desain responsif dari hari pertama.
4. Nggak punya rencana migrasi data “Nanti aja pikirin migrasi” adalah cara kamu berakhir dengan CRM cantik yang kosong dan tim yang masih pakai spreadsheet.
5. Membangun integrasi terlalu cepat Integrasi itu rapuh. Bangun setelah data model inti stabil, bukan sebelumnya.
6. Nggak mengukur adopsi Kalau kamu nggak tracking apakah orang benar-benar pakai CRM-nya, kamu nggak akan tahu bahwa sistemnya gagal sampai sudah terlambat.
7. Menganggap peluncuran sebagai garis finish Peluncuran itu garis start. Anggarkan waktu dan budget untuk 3-6 bulan iterasi pasca-peluncuran. Di sinilah CRM yang bagus jadi luar biasa.
