Panduan
ERP Software: Panduan Lengkap Pengembangan Sistem 2026
Tim finance pakai satu sistem. Gudang pakai sistem lain. Sales hidup di spreadsheet. HR punya tool sendiri yang nggak ada orang lain bisa akses. Dan setiap Senin, ada seseorang yang habiskan setengah hari copy-paste angka antar sistem.
Ini realita kebanyakan bisnis menengah sebelum pakai ERP. Bukan satu kegagalan dramatis—tapi kebocoran pelan-pelan dari waktu, akurasi, dan kewarasan tim.
Biaya dari sistem yang nggak terhubung itu nggak kelihatan sampai kamu hitung: data entry dobel, error rekonsiliasi, laporan telat, dan keputusan berdasarkan informasi yang sudah basi.
Enterprise Resource Planning software ada untuk menyelesaikan masalah ini. Tapi pasar ERP itu berisik—vendor legacy yang bloated, startup SaaS yang over-promise, dan horror story implementasi yang bikin merinding. Panduan ini memotong semua noise itu.
Apa Itu ERP Software?
ERP (Enterprise Resource Planning) software adalah sistem terpadu yang mengintegrasikan proses bisnis inti—keuangan, operasional, HR, supply chain, dan manajemen pelanggan—ke dalam satu platform dengan database bersama.
Daripada setiap departemen jalankan tool masing-masing, ERP menciptakan satu sumber kebenaran untuk seluruh organisasi. Saat sales order masuk, inventory otomatis update. Saat stok turun di bawah batas, procurement langsung triggered. Saat barang dikirim, finance catat revenue. Satu event, banyak departemen ter-update real time.
Kata “enterprise” di namanya itu misleading. ERP modern melayani bisnis dari 20 karyawan sampai 20.000. Pertanyaannya bukan apakah bisnis kamu cukup besar—tapi apakah operasional kamu cukup kompleks untuk dapat manfaat dari integrasi.
Modul Inti ERP yang Perlu Kamu Tahu
Sistem ERP itu modular. Kamu nggak harus pakai semuanya dari hari pertama. Ini fungsi setiap modul dan kapan kamu butuhnya.
Manajemen Keuangan
Tulang punggung setiap ERP. Mencakup general ledger, accounts payable/receivable, budgeting, dan laporan keuangan.
Kenapa penting: Semua modul lain bermuara ke finance. Tanpa fondasi keuangan yang solid, kamu cuma bangun di atas pasir. Jurnal otomatis, P&L real-time, dan audit trail menggantikan kekacauan tutup buku bulanan.
HR & Payroll
Data karyawan, manajemen cuti, proses payroll, tracking performa, dan laporan kepatuhan.
Kenapa penting: Payroll di Indonesia itu kompleks—BPJS, PPh 21, THR, cuti tahunan yang nggak terpakai. Proses payroll manual untuk 50+ karyawan itu risiko compliance yang tinggal tunggu waktu meledak.
Supply Chain & Inventory
Procurement, manajemen gudang, tracking inventaris, forecasting permintaan, dan manajemen supplier.
Kenapa penting: Inventory itu cash yang nongkrong di rak. Tanpa visibility, kamu either overstock (modal tertahan) atau understock (kehilangan sales). Modul supply chain yang bagus mengurangi carrying cost 15-25%.
Manufaktur & Produksi
Bill of materials, scheduling produksi, quality control, manajemen shop floor, dan capacity planning.
Kenapa penting: Kalau kamu produksi barang, modul ini menghubungkan apa yang kamu jual dengan apa yang perlu diproduksi, dibeli, dan dijadwalkan. Mengubah “berapa yang bisa kita buat minggu ini?” dari tebak-tebakan jadi kalkulasi.
Customer Relationship Management (CRM)
Pipeline sales, data pelanggan, marketing automation, tiket layanan, dan manajemen akun.
Kenapa penting: CRM di dalam ERP berarti sales bisa lihat riwayat order, support bisa lihat invoice, dan finance bisa lihat forecast pipeline—tanpa login ke tiga sistem berbeda. Untuk pembahasan lebih dalam, cek panduan CRM software kami.
Reporting & Business Intelligence
Dashboard, laporan custom, tracking KPI, dan analitik data lintas modul.
Kenapa penting: Data yang terkurung di modul individual itu berguna. Data yang digabungkan lintas modul itu powerful. Reporting lintas fungsi—menghubungkan pengeluaran marketing ke kapasitas produksi ke cash flow—di situlah ERP membuktikan nilainya.
Build vs Buy: Framework Keputusan ERP
Ini keputusan paling penting di perjalanan ERP kamu. Dapat yang benar, dan kamu hemat bertahun-tahun sakit kepala.
Opsi 1: Beli ERP Off-the-Shelf
Pemain utama: SAP Business One, Oracle NetSuite, Microsoft Dynamics 365, Odoo, Jurnal by Mekari
Cocok ketika:
- Proses bisnis kamu relatif standar untuk industri kamu
- Butuh deploy dalam 3-6 bulan
- Punya budget $50K-$200K untuk implementasi (belum termasuk lisensi)
- Siap adaptasi workflow ke software-nya
Hati-hati:
- Biaya lisensi itu compounding. Sistem $500/user/bulan untuk 50 user itu $300K/tahun—selamanya.
- Batas kustomisasi. Kamu akan mentok di titik di mana software-nya nggak bisa melakukan apa yang kamu butuhkan.
- Vendor lock-in. Data dan proses kamu jadi tergantung pada roadmap dan keputusan harga mereka.
Opsi 2: Build Custom ERP
Cocok ketika:
- Operasional kamu memang benar-benar unik (bukan cuma “kita merasa spesial”)
- Solusi off-the-shelf butuh terlalu banyak kustomisasi sampai kehilangan keunggulannya
- Kamu butuh ERP jadi competitive differentiator, bukan sekadar tool operasional
- Punya budget ($200K-$1M+) dan timeline (6-18 bulan)
Hati-hati:
- Scope creep adalah pembunuh #1. ERP menyentuh segalanya, jadi “satu modul lagi aja” nggak pernah berhenti.
- Kamu butuh stewardship teknis berkelanjutan. Custom ERP tanpa tim maintenance itu cepat membusuk.
- Compliance regulasi jadi tanggung jawab kamu. Vendor off-the-shelf handle update pajak; kalau custom, kamu sendiri.
Opsi 3: Jalur Hybrid (Sering Kali Paling Pintar)
Dalam praktiknya, strategi ERP terbaik itu hybrid: beli modul komoditas, bangun modul keunggulan kompetitif, integrasikan semuanya lewat API.
Contoh:
- Beli manajemen keuangan (Jurnal atau Accurate—update compliance sudah ditangani)
- Beli HR/Payroll (Talenta atau GajiHub—perhitungan yang kompleks sudah diurus)
- Build modul operasional custom yang unik untuk bisnis kamu
- Build integration layer yang menghubungkan semuanya dengan dashboard terpadu
Pendekatan ini memberikan kecepatan di area yang sudah standar dan fleksibilitas di area yang butuh. Untuk lebih dalam soal sisi custom build, cek panduan custom software development kami.
Matriks Keputusan
| Faktor | Beli (SAP, NetSuite) | Build Custom | Hybrid |
|---|---|---|---|
| Waktu ke nilai | 3-6 bulan | 6-18 bulan | 4-9 bulan |
| Biaya awal | $50K-$200K impl. | $200K-$1M+ | $100K-$400K |
| Biaya berkelanjutan | Lisensi + support | Maintenance 15-20%/thn | Campuran |
| Fleksibilitas | Terbatas pada platform | Tidak terbatas | Tinggi di area penting |
| Keunggulan kompetitif | Sama dengan kompetitor | Potensi moat | Moat selektif |
| Risiko | Ketergantungan vendor | Kompleksitas teknis | Kompleksitas integrasi |
Tech Stack untuk Custom ERP Development
Kalau kamu ambil jalur custom atau hybrid, pilihan teknologi itu penting. Ini yang kami rekomendasikan di 2026.
Backend
- Node.js (TypeScript) atau Python (Django/FastAPI) — Keduanya punya ekosistem kuat untuk business logic, API development, dan integrasi
- PostgreSQL — Pilihan default untuk data transaksional ERP. Solid, kaya fitur, gratis
- Redis — Caching layer untuk dashboard dan data yang sering diakses
Frontend
- React atau Next.js — Arsitektur component-based yang scale dengan baik untuk interface ERP yang kompleks dengan puluhan screen
- Tailwind CSS — Pengembangan UI cepat untuk interface yang heavy di sisi admin
Infrastructure
- AWS atau Google Cloud — Keduanya menawarkan managed database, compute, dan sertifikasi compliance
- Docker + Kubernetes — Deployment terkontainerisasi untuk reliabilitas dan scaling
- Terraform — Infrastructure as code, supaya environment bisa direproduksi
Integration Layer
- REST APIs dengan dokumentasi OpenAPI untuk integrasi eksternal
- GraphQL untuk query data internal yang kompleks lintas modul
- Message queues (RabbitMQ atau AWS SQS) untuk proses asinkron (misal: batch payroll, pembuatan laporan)
Prinsip arsitektur: Desain modul sebagai layanan loosely-coupled dengan kontrak API yang jelas. Ini memungkinkan kamu mengganti, upgrade, atau scale modul individual tanpa rebuild seluruh sistem.
Proses Pengembangan ERP Step-by-Step
Step 1: Process Mapping & Requirements (3-4 minggu)
Sebelum keputusan teknologi apapun, petakan setiap proses bisnis yang akan disentuh ERP. Bukan bagaimana kamu mau kerjanya—tapi bagaimana kerjanya hari ini, termasuk yang berantakan.
- Interview stakeholder dari semua departemen
- Dokumentasikan sistem, integrasi, dan alur data yang ada
- Identifikasi pain point, bottleneck, dan workaround manual
- Definisikan seperti apa “selesai” untuk setiap modul
Deliverable: Process maps, dokumen requirements, dan roadmap modul yang diprioritaskan.
Step 2: Arsitektur & Desain (2-4 minggu)
Desain struktur sistem, data model, dan user experience.
- Arsitektur data — Entitas apa saja yang ada, bagaimana relasinya, mana source of truth
- Batas modul — Apa yang masuk scope Phase 1 vs nanti
- Arsitektur integrasi — Bagaimana ERP terhubung ke sistem yang sudah ada
- Desain UI/UX — Wireframe dan prototype untuk workflow utama
Deliverable: Dokumen arsitektur, data model, desain UI, spesifikasi API.
Step 3: Pengembangan Modul Inti (8-16 minggu)
Bangun modul fondasi duluan—biasanya finance dan satu modul operasional.
- Sprint Agile (siklus 2 minggu) dengan demo ke stakeholder
- Automated testing dari hari pertama (unit, integration, e2e)
- Staging environment yang mirror production
- Sesi feedback user reguler—bukan cuma demo, tapi hands-on testing
Step 4: Integrasi & Migrasi Data (2-4 minggu)
Hubungkan ERP ke sistem yang sudah ada dan migrasikan data historis.
- Bangun dan tes integrasi API dengan sistem pihak ketiga
- Kembangkan script migrasi data dengan validasi
- Jalankan sistem paralel selama migrasi—jangan pernah cut over mentah-mentah
- Rekonsiliasi data yang dimigrasikan terhadap sistem sumber
Step 5: User Acceptance Testing (2-3 minggu)
User nyata, skenario nyata, data nyata.
- Script tes terstruktur yang mencakup proses bisnis kritikal
- Testing edge case (tutup buku, operasi bulk, error handling)
- Performance testing di bawah beban yang diharapkan
- Audit keamanan dan penetration testing

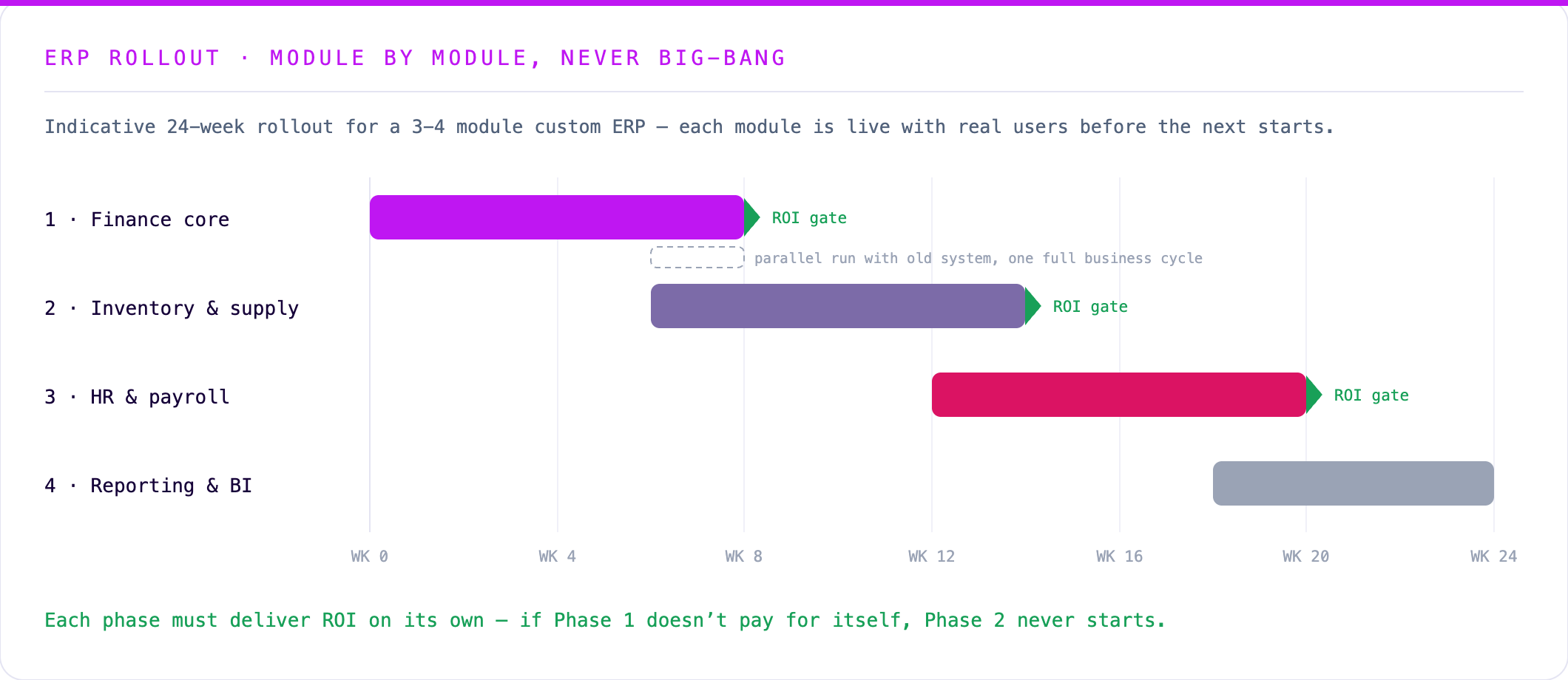

Step 6: Rollout Bertahap (2-4 minggu)
Jangan pernah big-bang peluncuran ERP. Rollout departemen per departemen, mulai dari tim yang paling antusias adopt.
- Training power user duluan—mereka jadi champion internal
- Jalankan sistem lama dan baru secara paralel selama satu siklus bisnis penuh
- Monitor ketat untuk perbedaan data
- Kumpulkan feedback dan perbaiki masalah sebelum diperluas
Step 7: Maintenance & Evolusi Berkelanjutan
Post-launch adalah di mana nilai sebenarnya mulai compounding.
- Rilis maintenance bulanan (bug fix, perbaikan kecil)
- Rilis fitur kuartalan (modul baru, enhancement)
- Review arsitektur tahunan (scaling, keamanan, update teknologi)
- Budget 15-20% dari biaya build awal per tahun
Berapa Biaya ERP Software?
Transparansi penting di sini karena pasar ERP terkenal dengan biaya tersembunyi.
Biaya ERP Off-the-Shelf (Tahunan)
| Solusi | User | Lisensi/Tahun (USD) | Implementasi |
|---|---|---|---|
| Jurnal + add-ons | 1-20 | $3K-$10K | $5K-$15K |
| Odoo Enterprise | 10-50 | $15K-$40K | $20K-$60K |
| NetSuite | 20-100 | $60K-$200K | $50K-$200K |
| SAP Business One | 20-200 | $80K-$300K | $100K-$500K |
Biaya Custom ERP Development
| Lingkup | Timeline | Kisaran Biaya (USD) |
|---|---|---|
| Modul tunggal (misal: inventory) | 2-4 bulan | $60K-$150K |
| ERP Inti (3-4 modul) | 6-10 bulan | $200K-$500K |
| ERP Enterprise Penuh | 12-18 bulan | $500K-$1.5M+ |
Faktor Biaya yang Menggeser Angka
- Jumlah modul — Setiap modul menambah 2-4 bulan development
- Kompleksitas integrasi — API sistem legacy (atau ketiadaannya) bisa menggandakan timeline integrasi
- Migrasi data — Data bersih migrasi cepat; data berantakan butuh kerja transformasi
- Persyaratan compliance — Regulasi industri menambah overhead testing dan dokumentasi
- Jumlah user dan concurrency — 50 user concurrent vs 500 mengubah kebutuhan infrastructure secara signifikan
Perbandingan Total Biaya 5 Tahun
Ini yang sebenarnya penting. Lisensi SaaS $30K/tahun keliatan murah sampai kamu kalikan 5 tahun dan 50 user.
Untuk bisnis 50 user selama 5 tahun:
- Off-the-shelf (mid-tier): $150K lisensi + $100K implementasi + $50K kustomisasi = ~$300K
- Custom build: $350K build + $250K maintenance (5 tahun) = ~$600K
- Hybrid: $80K lisensi + $200K custom modul + $150K maintenance = ~$430K
Custom memang lebih mahal di depan tapi memberikan ownership, fleksibilitas, dan nol biaya lisensi yang terus compounding selamanya. Break-even terhadap off-the-shelf biasanya terjadi di tahun ke-4 sampai 6 untuk sistem kompleksitas menengah.
Kesalahan Umum ERP (dan Cara Menghindarinya)
1. Mau semuanya sekaligus Coba bangun semua modul bersamaan. Mulai dari 2-3 modul inti, buktikan nilainya, baru perluas. Phase 1 kamu harus bisa deliver ROI sendiri.
2. Mengabaikan change management ERP terbaik di dunia tetap gagal kalau orang nggak mau pakai. Budget 10-15% dari biaya proyek untuk training, dokumentasi, dan dukungan adopsi.
3. Meremehkan migrasi data “Tinggal export dari sistem lama” itu nggak pernah sesimple itu. Alokasikan waktu nyata untuk pembersihan, mapping, dan validasi data.
4. Nggak ada executive sponsor ERP melintas batas departemen. Tanpa seseorang yang punya otoritas untuk resolusi konflik dan prioritaskan trade-off, proyek mandek di meeting tanpa ujung.
5. Pilih teknologi karena nama besar Jangan pilih SAP karena SAP. Jangan build custom karena kedengarannya keren. Pilih pendekatan yang cocok dengan kompleksitas operasional dan budget aktual kamu.
Mulai Dari Mana?
Kalau bisnis kamu berjalan di atas sistem yang nggak terhubung dan rasa sakitnya sudah nyata, ini cara move forward.
1. Audit Kondisi Saat Ini
List semua sistem, spreadsheet, dan proses manual yang terlibat dalam operasi inti kamu. Petakan alur data di antaranya. Di mana gap, duplikasi, dan delay?
2. Tentukan Non-Negotiable Kamu
Apa yang harus bisa dilakukan ERP yang setup saat ini nggak bisa? Spesifik. “Visibilitas lebih baik” bukan requirement. “Inventory real-time di 3 gudang dengan trigger reorder otomatis” baru requirement.
3. Set Budget yang Realistis
Pakai kisaran biaya di atas sebagai titik awal. Masukkan implementasi, training, migrasi data, dan 2 tahun maintenance dalam total budget kamu.
4. Evaluasi 2-3 Opsi
Lihat satu off-the-shelf, satu custom, dan satu pendekatan hybrid. Perbandingannya akan memperjelas apa yang sebenarnya kamu butuhkan.
5. Mulai dari Discovery, Bukan Komitmen
Phase discovery 2-4 minggu—baik dengan vendor ERP maupun partner development custom—memvalidasi asumsi sebelum kamu commit angka enam atau tujuh digit. Untuk bisnis yang mempertimbangkan strategi tech lebih luas, panduan POS software kami membahas pemikiran build-vs-buy serupa untuk operasi retail.
Siap Merencanakan Strategi ERP Kamu?
Di Synetica, kami membantu bisnis menavigasi keputusan build-vs-buy dengan evidence, bukan sales pitch. Proses Blueprint kami memetakan operasional kamu, mengevaluasi opsi, dan menghasilkan roadmap ERP yang jelas—supaya kamu invest dengan percaya diri.
Kami akan assess sistem kamu saat ini, identifikasi quick win, dan outline seperti apa strategi ERP untuk situasi spesifik kamu. Tanpa kewajiban, tanpa bias vendor—cuma percakapan praktis.
Ada pertanyaan soal ERP software untuk bisnis kamu? Hubungi kami atau connect di LinkedIn.
